大塚山審査会(最終処分場の漏洩問題)について
本年6月に大平興産(株)より千葉県富津市大塚山処分場について中立性・科学性の立場から、情報公開を前提に調査・対策・審査を依頼されました。大塚山処分場は岩盤上に建設されていますが、敷地内の観測井の塩分濃度上昇が観測され、塩分を含む浸出水が漏洩している可能性が考えられました。なお、法律で定められた規制項目については検出されていません。
このような最終処分場の漏洩問題をNPOが受託するのは、全国でも始めてのケースであり、「千葉県富津市大塚山周辺人工地層環境修復科学技術審査会」を設置し、審査に当たることにしました。審査会の構成は(大塚山審査会委員ワーキンググループ)のとおりです。7月10日に第1回審査会(第1回審査会議事参照)を開催し、7月31日に第2回審査会(第2回審査会議事参照)を開催しました。「漏洩防止応急・恒久対策井戸群設置計画」が審議され、その審査結果は、(第2回審査会結果)のとおりです。その後、調査がすすみ、「追加訂正資料」のように計画が修正されました。
計画にありますNo.1、No.2の地質ボーリングが終了し、その結果は「追加資料」のとおりです。
「漏洩防止応急・恒久対策井戸群設置計画」の内、保有水等の浸出の原因究明をまず行うこととし、「原因究明計画書」のように調査をすすめることにしました。調査の進展とともに調査計画の見直しが必要となり、「原因究明計画書(改訂)」のように修正しました。この計画書は、大平興産(株)から千葉県に提出されています。現在までの調査結果を、「中間報告その1」に示しました。
10月29日に第3回審査会を開催し、これまでの調査結果を報告しました。「中間報告2(その1)、(その2)」にその内容を示しました。第4回審査会を12月21・22日に開催し、「中間報告3(その1)、(その2)」を報告しました。注入揚水井群の揚水による完全遮水の実証試験結果を「中間報告4」に示しました。
平成19年3月3日に第5回審査会を開催し、「大塚山廃棄物最終処分場埋立地からの保有水(塩素イオン)等の浸出の原因究明結果と漏洩に関する完璧遮水対策」の概要報告を行いました。その特徴は、千葉県内のNPO法人日本地質汚染審査機構が開発したもので、NPO先進県の使命を達成しています。また、国内で初めて漏洩岩層の完璧遮水の実証試験に成功しました。この工法は、理科学的観点から漏洩現場の法則性を解明して、それに沿って行う対策法であり、従来の土木工学的手法に比べて、対策予算も格段に小さくなります。審査会では、この工法が非常にリーズナブルであるとして承認されました。「概要報告(その1)、(その2)」にその内容を示しました。
平成19年6月9日に第6回審査会を開催して、「揚水遮水完璧対策実証試験結果及び対策の実施状況」について報告を行いました。実証試験の段階で、実証試験地の観測井群のみならず、モニタリング観測井群の塩素イオン濃度が低下し、対策の成功していることが認められました。今後、対策揚水井、揚水-観測井を設置していくことが承認されました。
平成19年8月5日に第7回審査会が開催されました。「揚水遮水完璧対策に係わるモニタリングと湊川集水域住民への安全性の提言」について報告を行いました。前回の実証試験の続きで揚水・揚水停止実証試験を行った結果、揚水遮水完璧対策は完璧なものであることが認められました。この対策に関わる揚水井・揚水-観測井列の設置結果と今後のモニタリング・システムについて報告し、承認を受けました。また、第一処分場の漏洩機構解明調査計画と湊川集水域住民への安全性の提言についても承認されました。
平成19年10月8日に第8回審査会が開催されました。「揚水遮水完璧対策に係わるモニタリングの経過」について報告を行いました。完成した揚水井列・揚水-観測井列・上段揚水井列の3列の揚水遮水対策井列の内、揚水井列で揚水した結果、対策効果が明らかになったことが報告され、承認を受けました。また、4観測井について地下水位・電気伝導度をリアルタイムでインターネット上に公開していることを報告し、承認されました( モニタリングデータ公開参照)。
平成20年9月28日に第1回審査会(第2次)を開催しました(通算第9回)。「大塚山第一処分場・第二処分場の塩素イオン地下水漏洩機構解明及び定期モニタリング結果と今後の調査・対策・モニタリング実施計画」について報告を行いました。第一処分場・第二処分場のモニタリング結果と第一処分場の機構解明経過について報告し、承認されました。また、第一処分場の今後の調査・対策・モニタリング実施計画及び第二処分場のモニタリング計画について報告し、承認を受けました。
本審査会の審査結果に付きましては、本ホームページで順次公開していきます。
- 第1回審査会議事(PDF形式123KB)
- 第2回審査会議事(PDF形式94KB)
- 第2回審査会結果(PDF形式96KB)
- 大平興産大塚山処分場既存観測井No.2の改善勧告に関わる改善計画(PDF形式117KB)
- 大平興産大塚山処分場既存観測井No.2の改善勧告に関わる改善計画の関連資料(ZIP形式1.5MB)
- 追加修正資料その1(ZIP形式1.9MB)
- 追加修正資料その2(ZIP形式2.0MB)

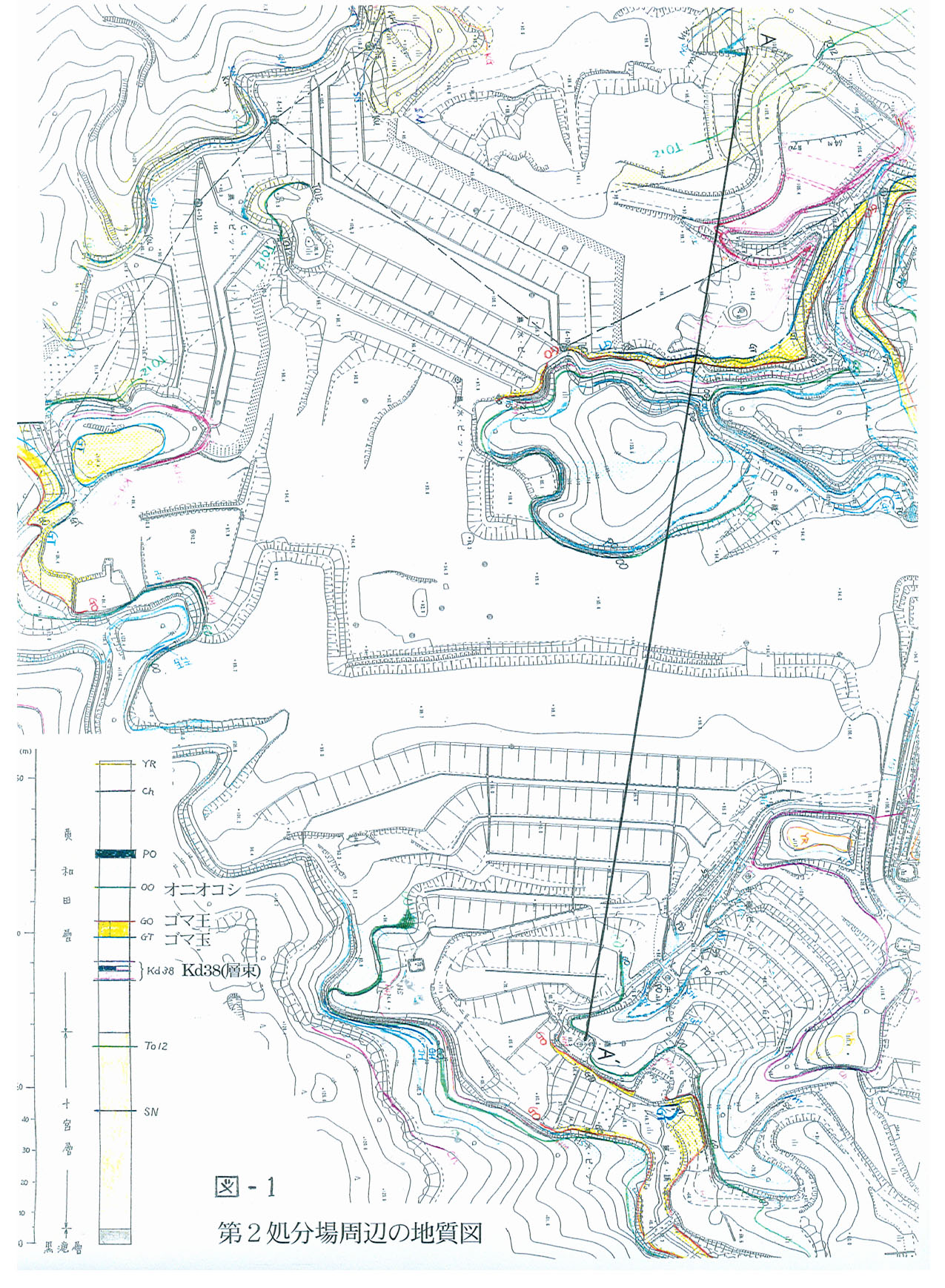

- 追加資料その3(PDF形式77KB)
- 追加資料その3の図1(JPG形式683KB)
- 追加資料その3の図2,3(PDF形式620KB)
- 原因究明計画書(PDF形式276KB)
- 原因究明計画書改訂(PDF形式642KB)
- 中間報告その1(PDF形式496KB)
- 中間報告2(その1)(PDF形式2488KB)
- 中間報告2(その2)(PDF形式2591KB)
- 中間報告3(その1)(PDF形式1686KB)
- 中間報告3(その2)(PDF形式925KB)
- 中間報告4(PDF形式656KB)
- 概要報告(その1)(PDF形式2922KB)
- 概要報告(その2)(PDF形式1730KB)
- 第6回審査会資料(PDF形式1217KB)
- 第7回審査会資料(PDF形式6997KB)
- 第8回審査会資料(PDF形式6955KB)
- 大塚山審査会委員ワーキンググループ(PDF形式49KB)
- 観測井戸モニタリングデータ公開
- 第1回審査会(第2次)資料(PDF形式6151KB)
千葉県富津市大塚山最終処分場
水位水質モニタリング
大塚山処分場内に揚水井・揚水-観測井列を設置し水位水質に関するモニタリングを現在も毎週行っております
